定義

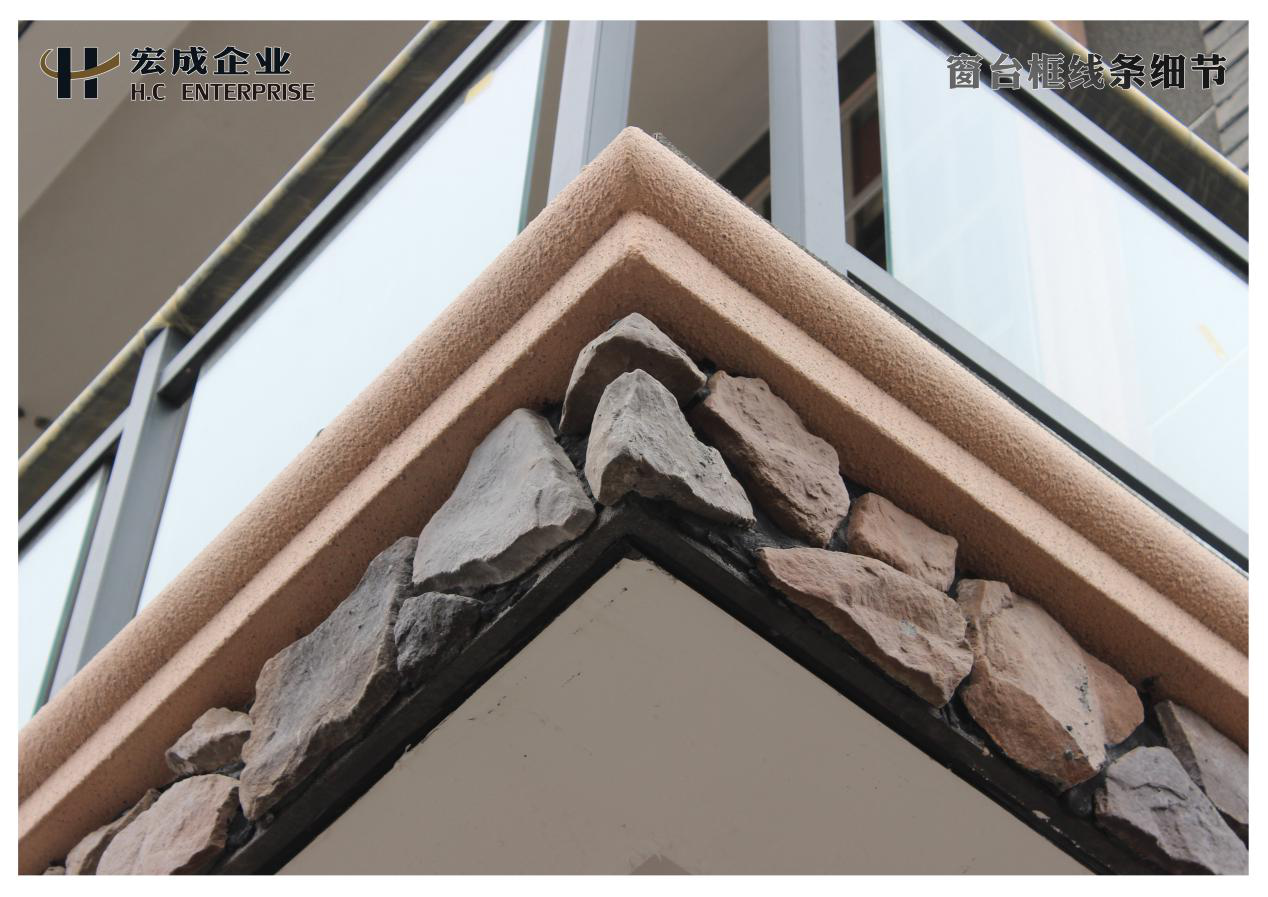

EPS裝飾線條是一種新型的外墻裝飾線及構件,更適用于安裝,在外墻EPS、XPS保溫的墻體上,既能體現歐式古典、高雅的裝飾風格,安裝水泥構件非常困難,工期長,時間久會出現裂縫,耐久性差,而采用EPS裝飾線條,具有安裝方便、經濟、耐久性長等優勢。隨著現在建筑裝飾行業的不斷發展,越來越多的新型材料不斷脫穎而出,EPS線條是越來越多的人青睞的對象,也有越來越多的企業進去了EPS線條,其中一些專業公司脫穎而出。不受溫度變化影響,耐寒,耐熱;不受潮濕氣侯及酸雨的影響。EPS裝飾線條能防火又不會發出有毒物質,是環保的優質裝飾建材產品。EPS裝飾線條采用電腦數控切割,制作快捷,品種型號多,如線條、羅馬柱、窗套、斗拱等,可以安裝在窗的四邊,門邊,檐角和墻身;使建筑物的外立面更加美觀,更為建筑設計師們帶來嶄新的、別樣的創意。
適用場合
EPS線條歐式建筑風格的別墅,聯排,高層等建筑
EPS線條公司開發的主要產品EPS輕體構件是未來主導外墻裝飾的新型綠色建材,EPS線條是一種新型的外墻裝飾線及構件,它能完全替代傳統的GRC水泥構件,更適用于安裝外墻EPS,XPS保溫的墻體上,即能體現歐式、古典、高雅的裝飾風格,安裝水泥構件非常困難、工期又長,而且時間一長會出現裂縫、耐久性差等劣勢。
施工工序
基面處理--彈線--粘結劑配制--安裝線條--定位--固定錨固釘--接縫處理--整理--驗收
1、現場勘查
首先對施工現場進行勘查,檢查基面情況,要求基面平整、密實、無污染。對于不符合要求的基面須跟有關方進行協調,對基面進行整修,并再次檢查確認。
2、拉線
現場測量相關尺寸。
3、圖紙確認
根據現場實際情況,并結合設計圖紙,對最終產品的尺寸造型進行確認,不當之處須及時提出修改意見,并送業主及設計方確認。
4、產品制作
EPS線條產品采用工廠化生產。工廠須根據工程圖紙,轉換為加工圖,排布詳細的產品加工次序和生產計劃,并密切結合現場實際需要安排生產進度。對于現場的反饋情況及時作出反應,根據情況適時作出調整。
5、彈線
根據施工圖紙,在待安裝EPS 構件的部位彈出定位線(中線或邊線)。
6、線條裁切
工廠生產的產品均為定長,在現場安裝時盡量用整根線條,需要裁切的線條用專用鋸子進行鋸切。切面盡量平整,不平處,用砂紙打磨。
7、 現場配制砂漿。
① 施工使用的砂漿是針對EPS 基面要求而特殊配制的專用聚合物粘結砂漿;
② 施工時用手持式電動攪拌機攪拌,攪拌必須充分、均勻,稠度適中。
③ 砂漿調制完畢后,須靜置5 min ,使用前再次進行攪拌,拌制好的砂漿應在2小時內用完。
8、粘貼 線條
聚苯EPS 構件粘結劑使用優質復合型粘結砂漿,小型線條采用滿粘法進行粘貼,大型線條采用點圈結合法粘貼,用力擠壓EPS 構件使完全貼合墻面,飽滿度不小于80%粘接縫寬不大于3MM 。粘結縫應隨粘隨勾,灰縫飽滿,并保持EPS 構件表面的整潔。
9、安裝錨固釘
當線條厚度≥500mm時,在線條安裝到位并養護24小時后,在線條的設定部位,用沖擊鉆打孔,孔洞穿過EPS線條和外墻保溫層,進入基層墻體不小于50mm。孔洞的外口略低于內口,以防雨水灌入墻體系統。錨固釘安裝入孔,錨固件的圓盤須嵌入線條表面,不得外露。
10、接縫處理
EPS線條均為定長成品現場拼接而成,若需非定長線條拼接時先量好尺寸,再粘貼到位。
安裝時須盡量使接縫處貼合、密封。待粘結劑養護24小時后,在接縫處涂刷一層抹面砂漿,隨即鋪貼一層寬度100mm的耐堿網格布或無紡布,再涂刷一層抹面砂漿,待干。
11、線條修補
線條安裝采用后錨固的工法,同時,線條安裝過程中會存在碰壞、破損等現象,且因為部分腳手架的阻擋而切割局部線條,這樣就需要對破損或被切割的線條進行修補。破損或被切割較大的部位,須先清理待修部位,并用EPS板材切割成與缺損部位相同體積和形狀的EPS材料,用專用粘結劑粘貼到位,表面再覆蓋抹面砂漿和耐堿網格布,并搭接到周邊50mm以上。最終完成面須與周邊大面形成一個整體,確保平整、光順。
